Data publikacji artykułu: 5 września, 2024 Tytuł artykułu

Dalsze postępy prac przy budowie kotłowni biomasowej

Treść artykułu

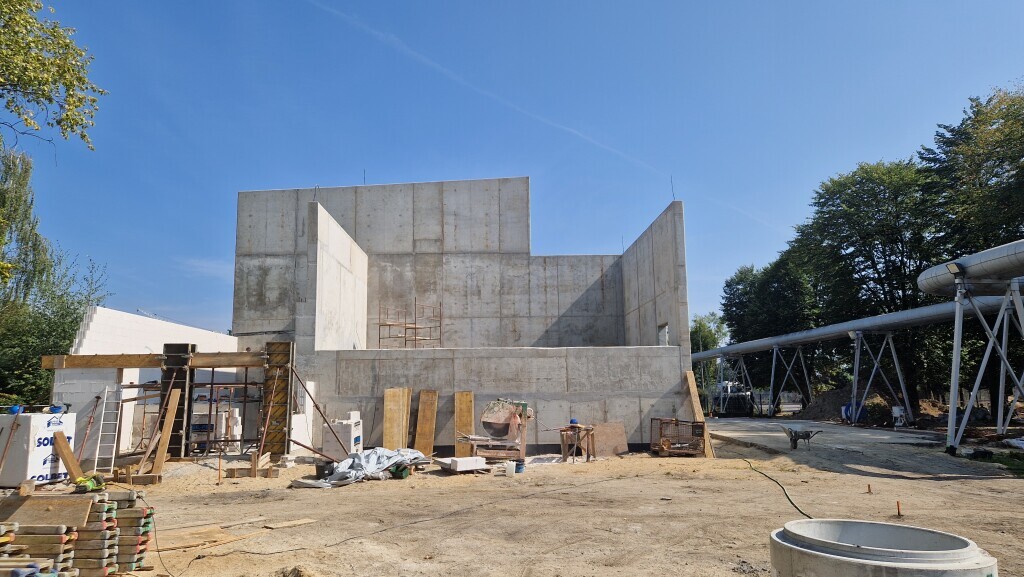

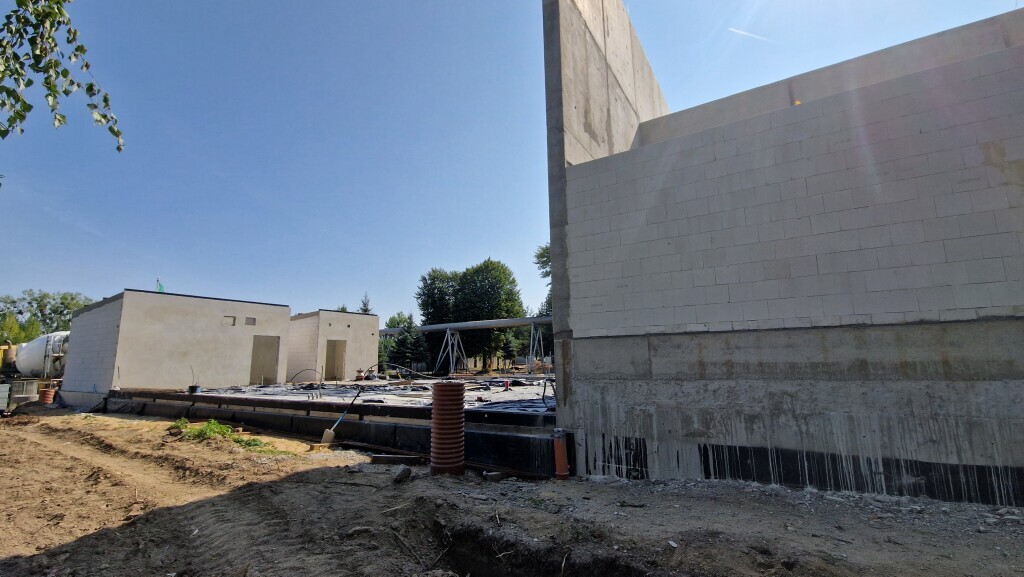

Pogoda sprzyja, więc prace przy budowie kotłowni biomasowej idą pełną parą. Coraz więcej etapów za nami. Większość prac związanych z wylewaniem betonu w obrębie budynku została zakończona. Widoczne są już ściany dobowego magazynu biomasy, pomieszczenia rozdzielni elektrycznej, pomieszczenia operatora oraz pomieszczenia siłowników.

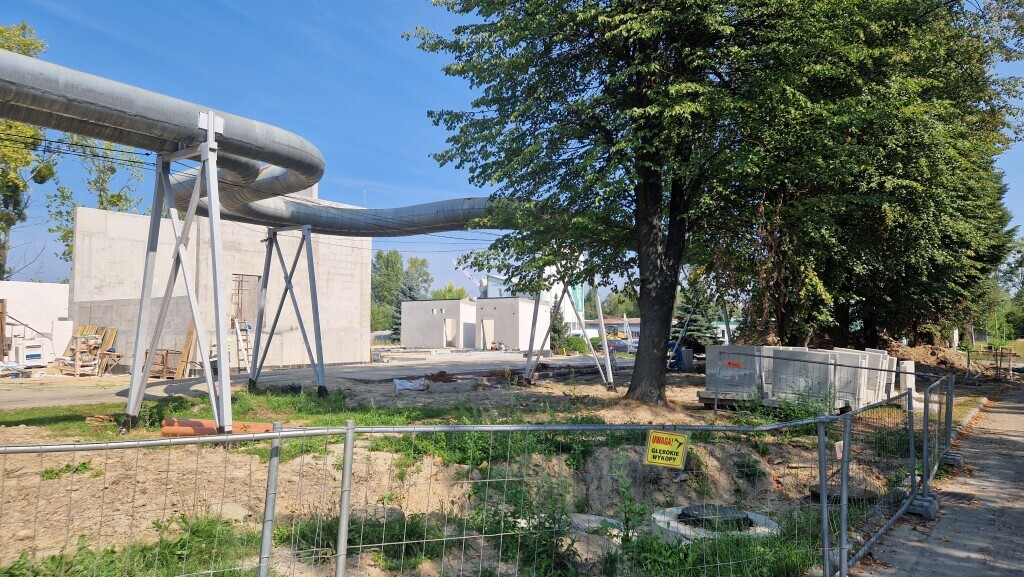

Zakończono także prace przy wylewaniu posadzek na hali kotła. W międzyczasie trwają prace przy budowie przyłącza energii elektrycznej do nowej kotłowni. Natomiast do końca dobiegają prace związane z budową nowego odcinka sieci łączącej kotłownię biomasową z głównym kolektorem.
Kolejnym znaczącym etapem będzie dostawa kotła, który jest już gotowy i oczekuje na transport.
